Planejamento

A tela Planejamento é a visão Gantt do projeto: é ali que você constrói a estrutura de tarefas e marcos, fixa suas datas e dependências e aloca os recursos. Você acessa essa tela pelo menu Planejamento na barra lateral do projeto.
- Gantt (planejado) — a tela oferece toda a riqueza de um planejamento: EAP (WBS), dependências, restrições, agendamento automático, linhas de base.
- Kanban / Scrum — a tela continua disponível. Para esses projetos, o trabalho do dia a dia é conduzido preferencialmente em Cartão & História. Num projeto Scrum, o seletor Modo da barra de ferramentas organiza o planeamento por Sprint (backlog e sprints) ou por Épico (cada épico com os seus cartões, mais «Ingressos sem épico»).
Anatomia da tela
A tela é composta por três zonas:
- A barra de ferramentas no topo — adição, edição, movimentação, zoom, filtros e exportações
- A grade de tarefas à esquerda — a árvore de tarefas e suas colunas
- O diagrama de Gantt à direita — as barras temporais, dependências, linhas de base e recursos
Um painel lateral de edição se abre ao clicar em uma tarefa, para modificar seus atributos sem mudar de tela.

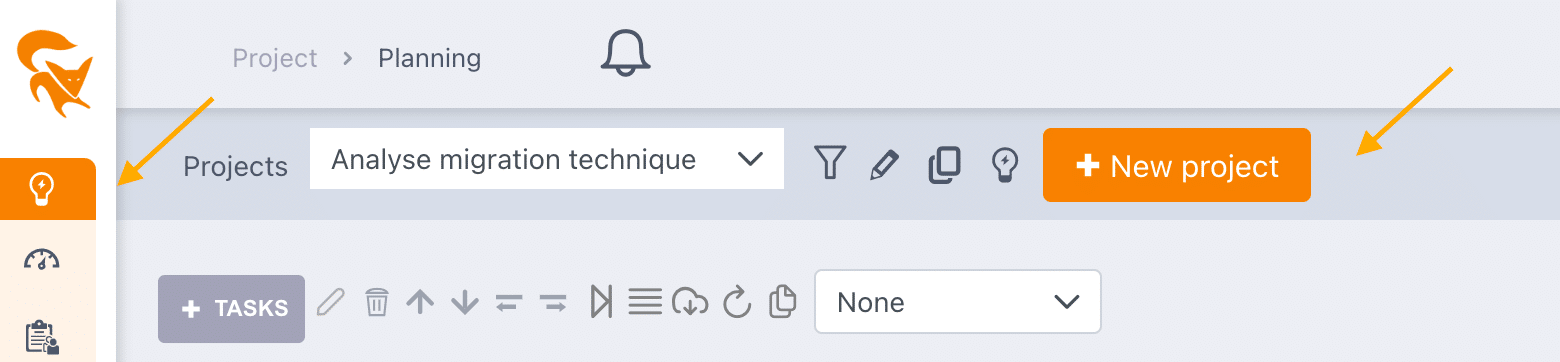

A barra de ferramentas
Criar e editar
- + Tarefa — botão principal para adicionar uma tarefa ou um marco (menu contextual ao clicar)
- ✏️ Editar a tarefa selecionada — abre o editor completo
- 🗑️ Excluir a tarefa selecionada (confirmação exigida a partir de mais de uma tarefa)
- ⬆️ / ⬇️ Mover a tarefa para cima ou para baixo na lista
- ⬅️ / ➡️ Indentar / desindentar a tarefa (criar ou desfazer uma subtarefa)
Organizar o planejamento
- ⏭️ Deslocar o projeto — desloca todas as tarefas a partir de uma nova data de início de projeto
- ☰ Calcular o agendamento automático — aplica o agendamento automático às tarefas envolvidas (visível se pelo menos uma tarefa em modo manual precisar ser recalculada)
- ☁️⬇️ Importar tarefas de um modelo — insere o conteúdo de um projeto modelo no projeto atual
- 🔁 Atualizar os dados do planejamento
- 📋 Copiar tarefas — abre uma janela para copiar uma ou várias tarefas (com suas alocações, comentários e documentos vinculados) no projeto atual ou para outro projeto → veja Copiar tarefas
- 🔽 Importação em massa de tarefas — digitação tabular para criar muitas tarefas de uma só vez
- 🔍 Pesquisar / filtrar uma tarefa — lista suspensa de todas as tarefas do projeto
- ↶ / ↻ Desfazer / Refazer — voltar atrás nas últimas modificações (tarefas e alocações) e depois reaplicá-las → veja Desfazer e refazer

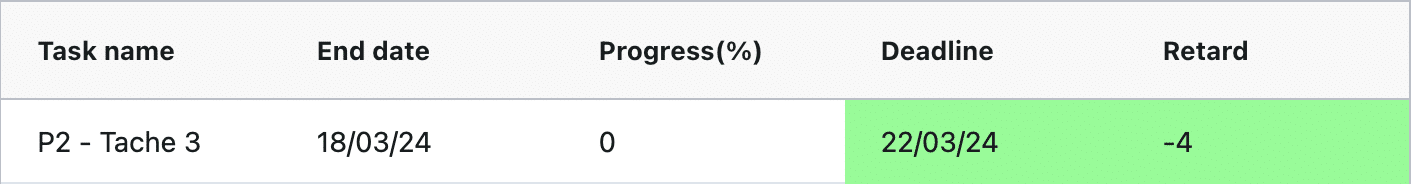

Indicadores de alerta
À direita da barra, o FoxPlan exibe selos de alerta sobre o estado das tarefas:
- ⚠️ Tarefas a encerrar — tarefas cuja data de término já passou e que não estão concluídas
- ⚠️ Tarefas atrasadas — tarefas em andamento cujo início ou progresso esperado não está sendo cumprido
- 🔖 Tarefas com restante a fazer a atualizar
Clicar em um selo abre o detalhe das tarefas envolvidas.

Zoom e visualização
- Zoom — alterna a escala temporal: Ano / Trimestre / Mês / Semana / Dia
- 🔲 Tickets do kanban — mostra os tickets (cartões, stories, bugs) sob a sua tarefa. Neste modo, as datas das tarefas do gantt ficam só de leitura; apenas as dos tickets continuam editáveis. Desative o modo para replanear as tarefas. A escolha é própria de cada utilizador e de cada projeto; ao ativá-lo surge um aviso (caixa "Não mostrar esta mensagem novamente" para o ocultar)
- 🪪 Painel de recursos — exibe um painel lateral para arrastar e soltar recursos nas tarefas
- 🗺️ Visão do planejamento — alterna entre Gantt e visão de recursos
- 👥 Modo desempenho — oculta os recursos para acelerar a exibição de planejamentos muito grandes
- 👁️ Exibir / ocultar o diagrama — mostra apenas a grade de tarefas
- 📅 Período de exibição — limita a visão do Gantt a um intervalo de datas
- ⛶ Tela cheia
- ⚙️ Configurações da visão — colunas, linhas de base, opções de exibição (veja abaixo)

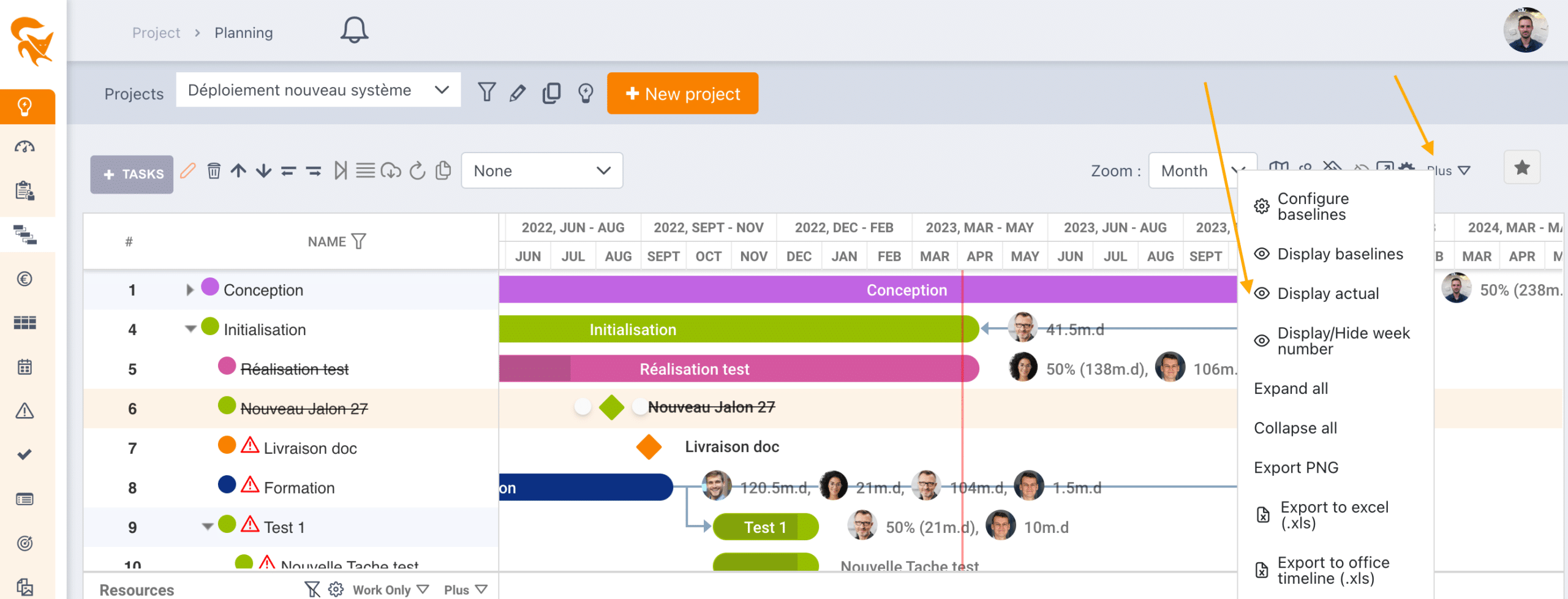

O menu "Mais"
O botão Mais reúne as ações secundárias:
- Expandir tudo / recolher tudo — expande ou recolhe a árvore de tarefas
- Importar um ficheiro MS Project (.mpp, .xml, .mpx, .mpd) — apenas as datas e as dependências são importadas, não os recursos
Exportações
O ícone de download, entre Mais e o favorito, reúne todas as exportações: PNG, PDF, Excel, CSV, MS Project e Planejamento do projeto (.pptx).
Exportar o planejamento para PowerPoint
Planejamento do projeto (.pptx) gera uma apresentação PowerPoint do planejamento tal como exibido: as linhas expandidas na tela (uma fase recolhida aparece sozinha), na ordem e com os filtros da visualização. Cada linha é recuada conforme o seu nível, com as suas datas; as fases são traçadas como barra fina, as tarefas como barra na cor do Gantt com a parte realizada mais escura, os marcos como losangos, os prazos como selos com seta e as dependências como conectores com seta. Acima de 14 linhas, o planejamento continua em outros slides. Todas as formas são nativas do PowerPoint e, portanto, editáveis; a grade de recursos (parte inferior) tem sua própria exportação, descrita abaixo.
Exportar o plano de carga para PowerPoint
Na grade de recursos (parte inferior da tela), o menu Mais do cabeçalho oferece Exportar o plano de carga (.pptx), que gera uma apresentação PowerPoint da grade de recursos, em tabelas nativas editáveis: uma linha por recurso, uma coluna por período da escala exibida, mais o total. Cada célula reproduz a exibição da tela — "carga/capacidade", apenas a carga ou porcentagem, conforme as opções de exibição das células — com fundo vermelho em caso de sobrecarga (planejado > capacidade) e azul quando o planejado cabe na capacidade; uma legenda lembra as cores. Além de 20 recursos ou 12 períodos, a tabela continua em outros slides. Os números são os mesmos da exportação Excel.
Favoritos
O seletor Favorito, na extremidade direita, permite salvar uma combinação de filtros, colunas e zoom para reaplicá-la em um clique.
Criar tarefas e marcos
Ao clicar em + Tarefa, um menu propõe:
- Adicionar uma tarefa — item planejado com início, término, duração e recursos
- Adicionar um marco — ponto de controle sem duração
Se o administrador ativou as stage gates, um marco pode levar uma stage gate do grupo do projeto: o gerente de projeto a valida ou rejeita, com um responsável, uma data e um comentário. Ver Stage gates.
Na criação / edição de uma tarefa, você preenche, entre outros:
- Nome (obrigatório)
- Data de início, data de término, duração
- Progresso (% ou realizado / restante a fazer)
- Recursos designados e alocações (% ou dias-homem)
- Antecessores (dependências) e tipo de vínculo (TI, II, TT, IT) com defasagem

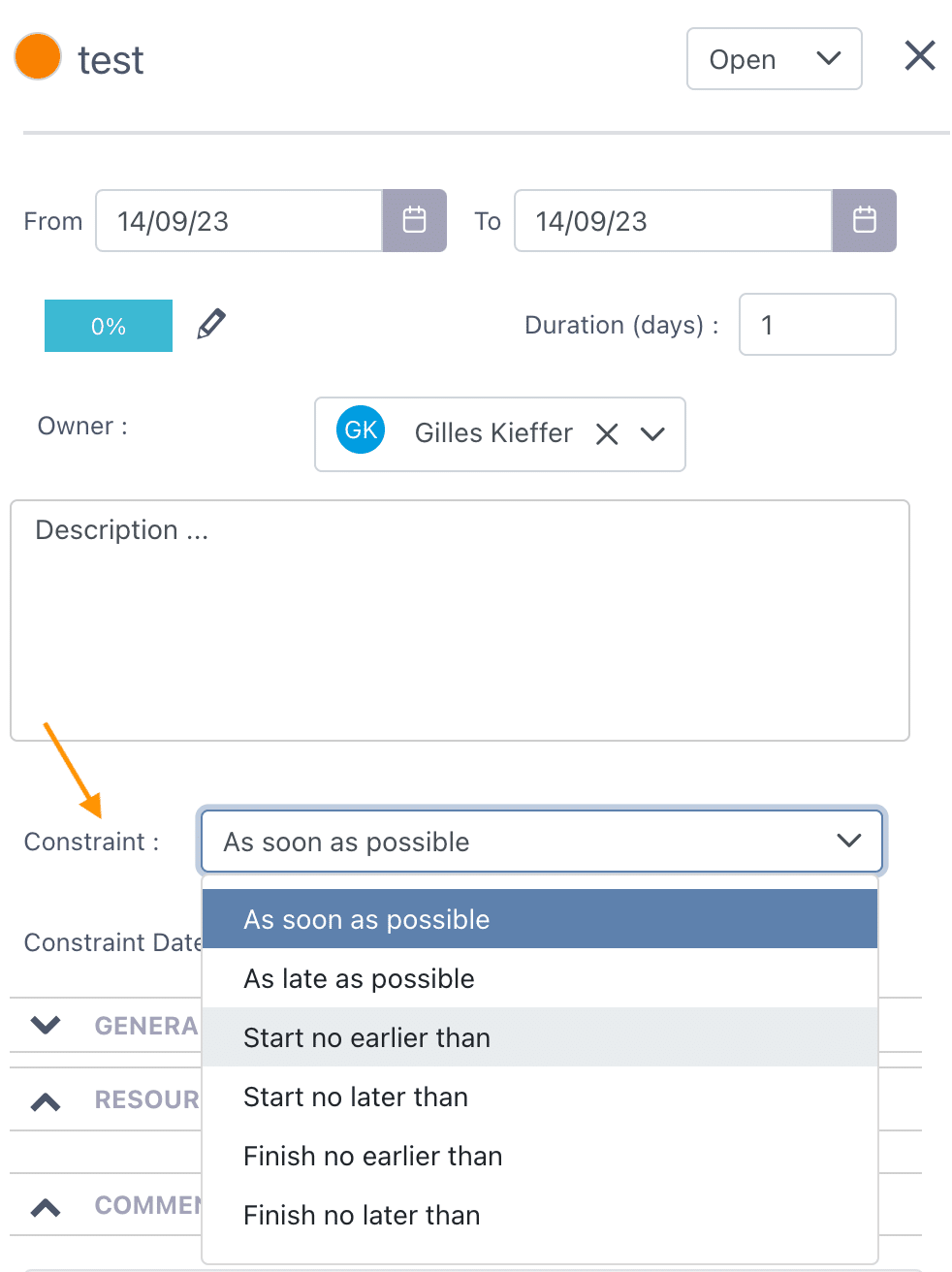

- Restrição de agendamento (veja Gerenciamento de projetos)
- Prazo, prioridade, status, descrição

Dependências
As dependências são criadas visualmente no Gantt (arrastar entre duas barras) ou pelo painel de edição. O FoxPlan suporta os quatro vínculos clássicos:
| Vínculo | Significado |
|---|---|
| Término → Início (TI) | A tarefa seguinte começa quando a anterior termina (padrão) |
| Início → Início (II) | As duas tarefas começam ao mesmo tempo |
| Término → Término (TT) | As duas tarefas terminam ao mesmo tempo |
| Início → Término (IT) | O término da seguinte está ligado ao início da anterior |
Uma defasagem (positiva ou negativa, em dias) pode ser aplicada a cada vínculo.
Vínculos com outros projetos
Uma tarefa pode depender de uma tarefa de outro projeto: na seção Predecessoras do painel de edição, escolha primeiro o projeto e depois a tarefa.
O planejamento mostra então a tarefa do outro projeto dos dois lados do vínculo: no projeto que a aguarda (predecessora externa) e no projeto cujo trabalho vem depois (sucessora externa). Essa tarefa é destacada:
- na grade, uma borda laranja e um hachurado na linha, um ícone ↗ no lugar do número e o nome do projeto como etiqueta antes do nome;
- no Gantt, uma barra hachurada com contorno laranja tracejado, cujo texto é precedido pelo nome do projeto;
- o próprio vínculo é desenhado em laranja e fica vermelho quando a restrição não é respeitada (por exemplo, uma predecessora externa que termina depois do início da tarefa que a aguarda).
A tarefa de outro projeto é somente leitura: não pode ser movida, editada nem excluída a partir deste planejamento. Também não é agendada automaticamente aqui: um atraso do outro projeto não desloca suas tarefas, aparece como um vínculo vermelho. O painel de edição abre em consulta, com um link Abrir o planejamento deste projeto (nova aba).
Alocar recursos
Três maneiras de alocar um recurso a uma tarefa:
- Pelo painel de edição da tarefa, adicionar uma alocação e informar uma porcentagem ou um número de dias-homem
- Arrastar e soltar a partir do painel Recursos (ícone 🪪 na barra de ferramentas) sobre uma barra do Gantt — um miniformulário propõe então
% / dias-homeme o orçamento de imputação, se houver vários disponíveis - Alocar em massa em várias tarefas selecionadas pelo menu contextual
O painel de recursos exibe, para cada membro, sua porcentagem de carga de trabalho no período visualizado, com um código de cores (subcarga / carga / sobrecarga).
Tipo de realizado da tarefa
Se o espaço de trabalho tiver vários tipos de realizado ativos, o painel de edição da tarefa apresenta um campo Tipo de realizado, ao lado da prioridade.
- Vazio («Herdado do envelope»): a tarefa assume o tipo do envelope orçamental de cada alocação.
- Preenchido: este tipo prevalece sobre o do envelope — útil para uma fase não faturada (garantia, testes internos) dentro de um envelope faturável.
É o tipo proposto por padrão na planilha de horas dos recursos alocados. Enquanto um recurso não tiver registado nada, a sua linha segue o tipo da tarefa; a partir do momento em que registou tempo, a sua escolha prevalece.
Agendamento automático
O agendamento automático (Auto Schedule) recalcula automaticamente as datas das tarefas respeitando suas dependências e restrições. Ele é ativado tarefa por tarefa, na seção Outros do painel de edição.
Uma tarefa sem predecessora tem por padrão a restrição O mais breve possível: ela é posicionada o mais cedo possível, ou seja, no início da sua fase. Quando você a arrasta com o mouse no Gantt, sua restrição passa a Não comece antes de, com a data em que você a soltou: a tarefa permanece nesse lugar, inclusive após recarregar. Uma predecessora continua tendo prioridade: a tarefa não pode começar antes dela. Para que ela volte ao início da sua fase, defina novamente a restrição como O mais breve possível no painel de edição.
Quando uma modificação dispara um recálculo a propor, um botão ✅ Validar e um ❌ Cancelar aparecem à direita da barra de ferramentas: você pré-visualiza o efeito antes de salvar.

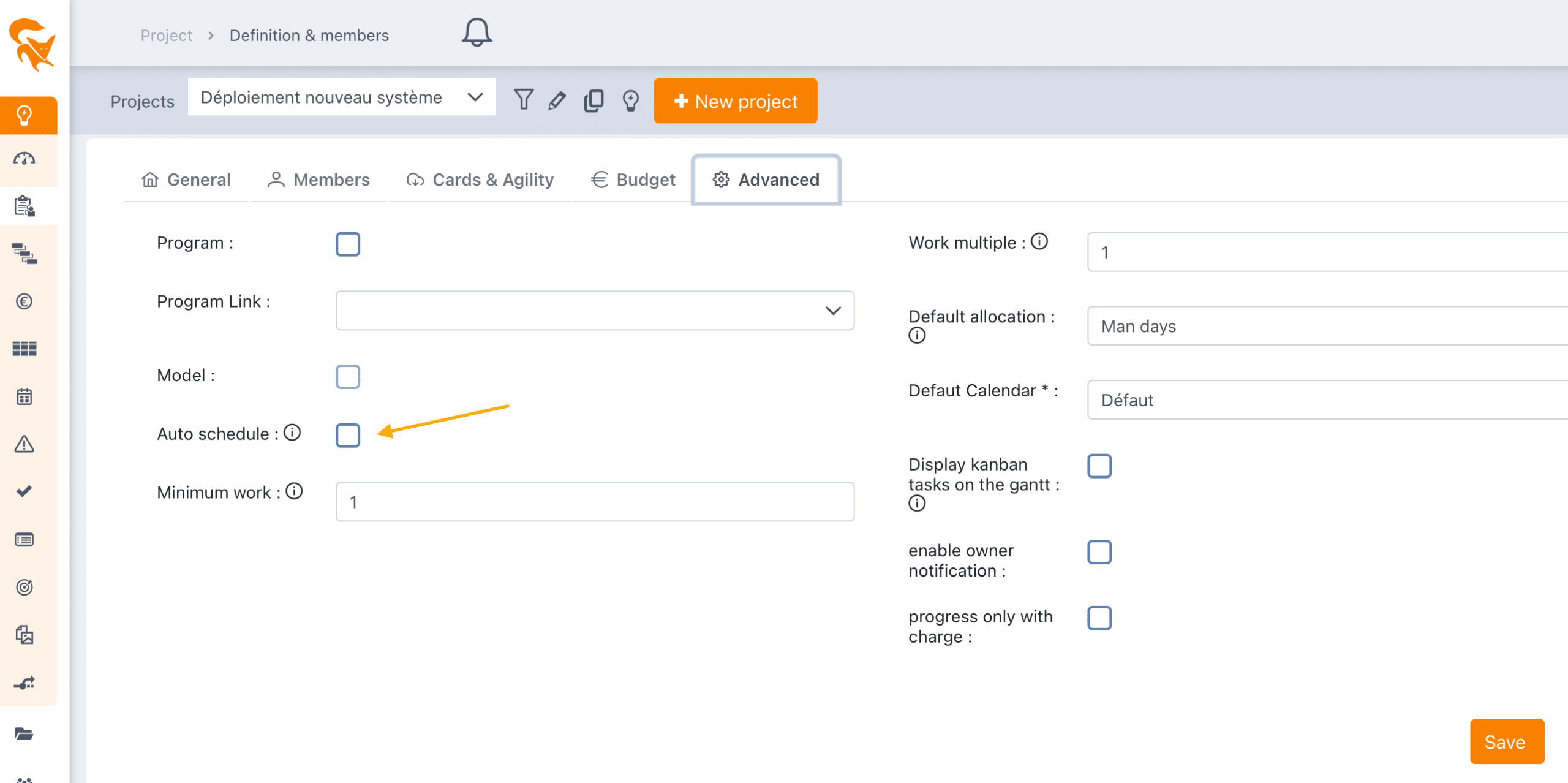

Os ajustes padrão (agendamento automático ativado ou não nas novas tarefas) são configurados em Definição e membros, no nível do projeto.

Configurações da visão
O ícone ⚙️ abre uma caixa de diálogo com três abas:
Colunas
Seleciona as colunas visíveis na grade da esquerda (Nome, Início, Término, Duração, Progresso, Recursos, Orçamento, campos personalizados, etc.). A ordem e a largura são memorizadas e podem ser salvas em um favorito.
Linhas de base

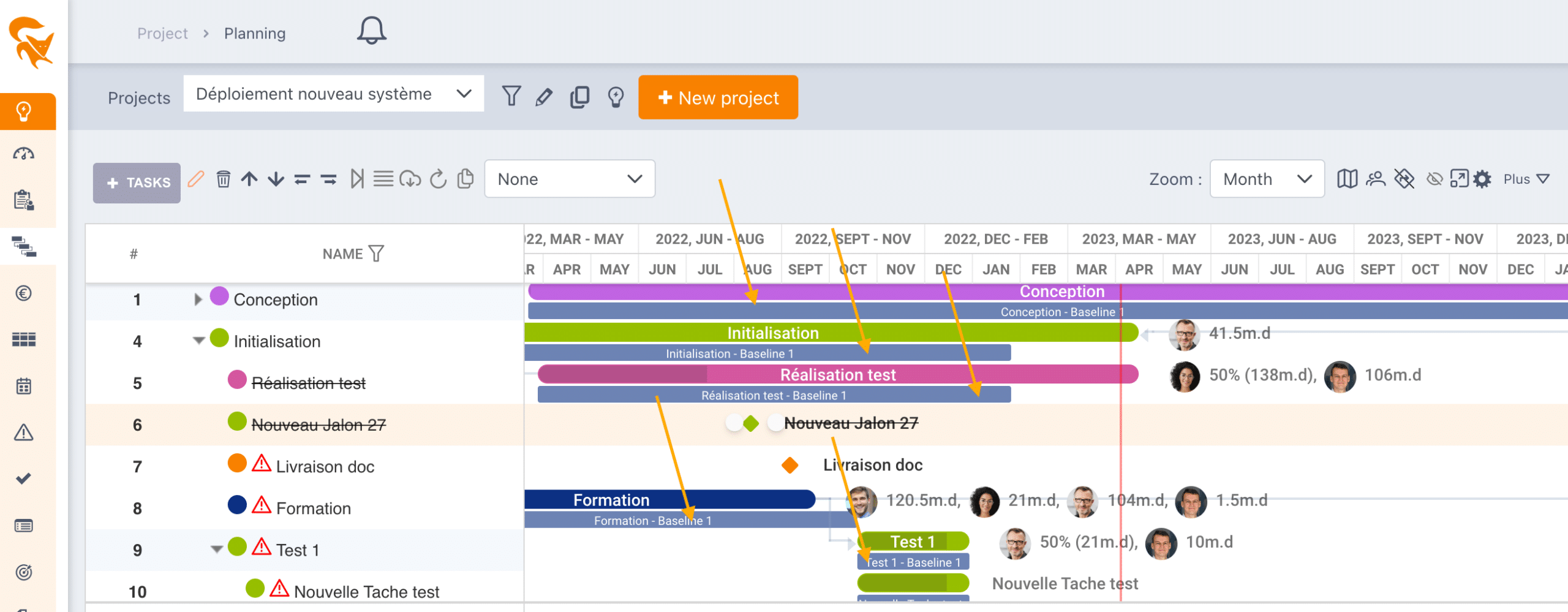

Uma linha de base (baseline) é uma fotografia do planejamento em um dado momento, útil para comparar o planejamento inicial com o real.
- Exibir / ocultar a linha de base ativa no Gantt
- + Adicionar uma linha de base — rótulo + data
- Escolher a linha de base visível no nível do portfólio (botão de opção)
- 🗑️ Excluir uma linha de base

Visualizar
Ativar ou desativar a exibição de:
- Realizado (actual) — sobreposição do progresso real nas barras

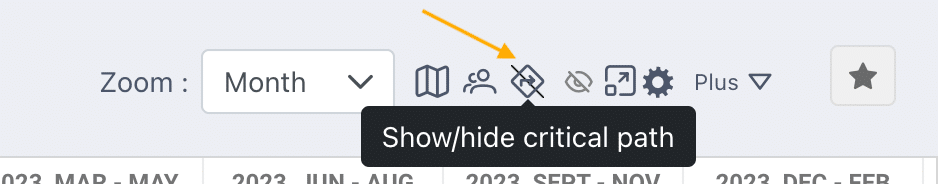

- Caminho crítico — destaca a sequência que determina o fim do projeto
- Número da semana na escala temporal
- Avatar dos recursos nas barras
- Alertas (atrasos, prazos vencidos)
Filtrar e pesquisar
- Pesquisa por nome de tarefa na lista suspensa da barra de ferramentas
- Filtros avançados via favorito: por responsável, status, período, campo personalizado
- Período de exibição (ícone 📅) — restringe a janela temporal visualizada
- Indicadores ⚠️ — um clique isola as tarefas em alerta
Sincronização Jira
Em um projeto conectado ao Jira, um botão Iniciar a sincronização aparece na barra de ferramentas. Ele dispara uma importação / exportação bidirecional dos tickets e de seus status.
Permissões
A edição do planejamento segue o papel do membro no projeto:
| Papel | Edição do planejamento |
|---|---|
| Admin do Projeto | ✅ Edição completa |
| Gestor de Projeto | ✅ Edição completa |
| Leitor | 👁️ Somente leitura |
| Recurso | 👁️ Somente leitura (pode atualizar o progresso das suas próprias tarefas se o espaço de trabalho permitir) |
Detalhe completo em Os membros do projeto.
Veja também
- Gerenciamento de projetos — criação de projeto, restrições de agendamento, prazos
- Desfazer e refazer — corrigir um erro de manipulação do planejamento
- Cartão & História — a visão ágil complementar
- Gestão orçamentária — como as alocações alimentam os orçamentos
Antes de um marco importante, registre uma linha de base: você poderá então medir objetivamente o deslize e explicá-lo em comitê de direção.
Tarefas com mais de 10 anos
Ao abrir o planejamento em modo de edição, o FoxPlan lista uma vez por sessão as tarefas e subtarefas que começaram há mais de 10 anos, com a data de início. Clique em um nome para abrir a tarefa e corrigir a data.
Se estas datas estiverem corretas, encerre o projeto e inicie um novo: 10 anos é muito para um projeto, e isso pode afetar o desempenho do FoxPlan no planejamento de recursos.
Uma nova data de início com mais de 10 anos é recusada em tarefas, cartões e projetos. Uma data já salva permanece até que você a altere. No painel de uma tarefa e na definição do projeto, uma janela avisa e leva você de volta ao campo para corrigir a data inserida.
Totais da grelha de recursos
Na parte Recursos (em baixo), cada linha de recurso mostra o total das suas alocações nas tarefas deste projeto, para todas as colunas numéricas (Planeado, Realizado, RAF, Δ RAF, campos personalizados…). A linha «Outros projetos» não entra nestes totais.
