Rapports planifiés

L'onglet Rapports de l'écran Définition & membres — d'un projet ou d'un portefeuille de projets — programme l'envoi automatique, par e-mail, d'un point sur le périmètre. Vous choisissez les contenus, les destinataires et la fréquence.

Un portefeuille produit un seul e-mail qui couvre tous ses projets (les projets archivés sont exclus), avec une section par projet.

Créer un rapport​

  1. Ouvrez Définition & membres du projet (ou Définition / Membres du portefeuille)
  2. Allez dans l'onglet Rapports
  3. Cliquez sur « Nouveau rapport »
  4. Renseignez :
ChampRôle
Nom du rapportRepris dans l'objet de l'e-mail
ContenuUn ou plusieurs contenus parmi ceux listés ci-dessous
Marge d'alerte (jours)Pour les échéances : une tâche est signalée dès que sa fin planifiée est à moins de N jours de sa deadline (0 = seulement les dépassements)
Horizon (jours à venir)Pour les jalons, les tâches sans ressource et la surcharge : la fenêtre regardée, à partir d'aujourd'hui
Ancienneté (jours)Pour les décisions/changements en attente et la météo : au-delà, l'élément est signalé
SeuilsApparaissent selon les contenus cochés : écart d'avancement (20 points), surcharge (100 %) et sous-charge (50 %) de la capacité, criticité des risques (élevés et critiques, ou critiques seulement), alerte budgétaire (90 %) et écart atteinte / consommation (20 points) d'un plan stratégique. Les valeurs entre parenthèses sont celles par défaut, citées dans les tableaux ci-dessous
DestinatairesUne ou plusieurs personnes de l'espace de travail
Fréquence, Jour, HeureChaque jour, chaque semaine (jour choisi) ou chaque mois (quantième de 1 à 28), à l'heure de votre fuseau
Ne pas envoyer si le rapport est videÉvite un e-mail « rien à signaler »
ActifDécochez pour suspendre l'envoi sans supprimer le rapport
  1. Enregistrez

Vous pouvez créer plusieurs rapports sur un même projet ou portefeuille — par exemple un rapport hebdomadaire planning et budget pour la direction, et un rapport quotidien des cartes et actions en retard pour l'équipe.

Les contenus disponibles​

GroupeContenuCe qui est signalé
PlanningÉchéances (deadlines)Tâches non closes dont la fin planifiée dépasse la deadline, s'en approche à moins de la marge, ou dont la deadline est passée
PlanningTâches en retard sur le planningTâches non closes dont la date de fin planifiée est passée, avec ou sans deadline
PlanningTâches qui auraient dû démarrerTâches encore au statut Ouvert alors que leur début planifié est passé
PlanningAvancement en retardTâches en cours dont l'avancement saisi a au moins 20 points de retard sur le temps écoulé
PlanningJalons à venirJalons non clos dont la date tombe dans l'horizon
AgilitéCartes en retardCartes non closes dont l'échéance — la deadline, sinon la date de fin — est dépassée
StaffingTâches sans ressourceTâches en cours ou démarrant dans l'horizon, sans aucune ressource affectée
StaffingRessources surchargéesPersonnes du périmètre dont la charge planifiée, tous projets confondus, dépasse la capacité sur l'horizon (calcul de l'écran de charge)
StaffingFeuilles de temps non saisiesPersonnes planifiées la semaine dernière sur le périmètre sans aucun réalisé saisi
GouvernanceActions en retardActions non closes dont l'échéance est passée
GouvernanceRisques critiques ouvertsRisques non clos de criticité élevée ou critique
GouvernanceDécisions et changements en attenteDécisions sans date de décision et demandes de changement ouvertes, en attente depuis plus que l'ancienneté
GouvernanceMétéo projet à mettre à jourProjets sans météo, ou dont la dernière météo est plus ancienne que l'ancienneté
BudgetDépassements budgétairesEnveloppes dont le coût prévisionnel ou réalisé dépasse le budget (mêmes montants que le tableau de bord budget)

Les tâches, cartes et jalons s'entendent hors tâches mères (sauf pour les échéances) : une tâche récapitulative n'est pas comptée une seconde fois.

Portefeuille de ressources​

Sur un portefeuille de ressources, l'onglet Rapports propose des contenus centrés sur les personnes de la team. Chaque ligne porte sur une personne, tous projets confondus :

GroupeContenuCe qui est signalé
ChargeRessources surchargéesCharge planifiée supérieure à la capacité sur l'horizon
ChargeRessources sous-chargéesCharge planifiée inférieure à 50 % de la capacité sur l'horizon (personnes disponibles)
ChargeAbsences à venirCongés et absences posés sur l'horizon, avec le nombre de jours (une demi-journée compte 0,5)
Feuilles de tempsFeuilles de temps non saisiesPersonnes planifiées la semaine dernière sans aucun réalisé saisi
Feuilles de tempsFeuilles de temps non soumisesPersonnes planifiées la semaine dernière dont la feuille de temps n'est ni soumise ni validée, ou a été renvoyée
Feuilles de tempsFeuilles de temps à validerFeuilles soumises et pas encore validées sur la période d'ancienneté, avec la plus ancienne en attente
RéalisationTâches en retard des ressourcesTâches non closes affectées à une personne de la team dont la date de fin est passée
RéalisationCartes en retard des ressourcesCartes non closes en charge d'une personne de la team dont l'échéance est dépassée

La synthèse en tête compte les ressources avec alerte sur les ressources analysées. Les projets archivés sont ignorés. Seul le Propriétaire du portefeuille (ou un administrateur de l'entreprise) crée et modifie ces rapports ; tout membre du portefeuille les consulte.

Rapport personnel​

Dans Mon profil, l'onglet Rapports programme un rapport sur vos propres tâches et cartes : celles dont vous êtes en charge et celles qui vous sont affectées, tous projets confondus (hors projets archivés). Vous seul le voyez et le gérez ; il vous est envoyé par défaut, et vous pouvez ajouter d'autres destinataires (votre manager, par exemple).

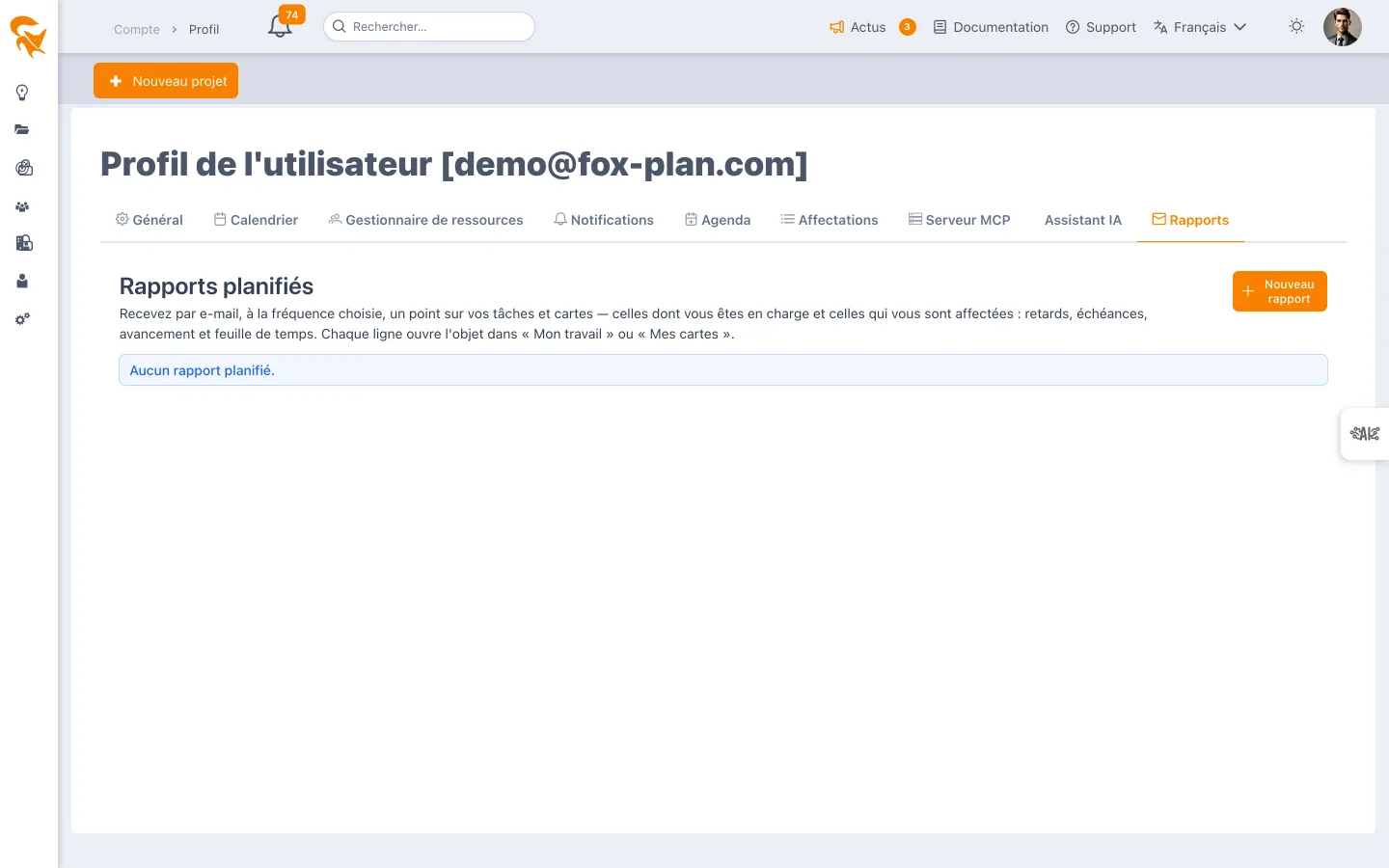

Onglet Rapports du profil utilisateur

GroupeContenuCe qui est signalé
En retardTâches et cartes en charge en retardÉchéance (deadline, sinon date de fin) dépassée
En retardTâches affectées en retardDate de fin planifiée dépassée
À venirÉchéances à surveillerFin planifiée après la deadline, dans la marge d'alerte, ou deadline passée
À venirÀ rendre prochainementÉchéance dans l'horizon choisi
À venirAvancement en retardAvancement saisi en retard d'au moins 20 points sur le temps écoulé
Feuilles de tempsMa feuille de tempsSemaine dernière ni soumise ni validée, avec le réalisé déjà saisi

La synthèse compte les tâches et cartes avec alerte sur celles que vous suivez. Chaque ligne s'ouvre directement dans l'écran Moi correspondant, prête à être modifiée : une tâche dans Mon travail, une carte dans Mes cartes, la feuille de temps dans Ma feuille de temps.

Plan stratégique​

Sur un plan stratégique (onglet Rapports de Définition & membres du plan), le rapport combine des contenus propres au pilotage stratégique, calculés sur l'exercice en cours avec la même remontée que l'écran Suivi, et tous les contenus projet, appliqués aux projets du plan (sa liste, ou tous les projets de l'espace si elle est vide) :

ContenuCe qui est signalé
Objectifs en alerte budgétaireEn mode coût : prévisionnel à 90 % ou plus de l'enveloppe (rouge au-delà de 100 %). En mode revenu ou marge : prévisionnel sous 90 % de l'objectif
Objectifs sans projet contributeurObjectifs (feuilles) dotés d'une enveloppe sur l'exercice, auxquels aucun projet ne contribue
Atteinte en retard sur la consommationAtteinte inférieure d'au moins 20 points à la consommation (réalisé / enveloppe, à défaut / alloué)
Projets du plan sans contributionProjets du périmètre qui ne contribuent à aucun objectif
Projets en sur-affectationEn saisie par montants : montants affectés aux objectifs supérieurs au budget du projet

Le nom d'un objectif ouvre le Suivi du plan ; le nom d'un projet, son planning.

Ce que contient l'e-mail​

En tête, une synthèse en tuiles porte sur les seuls contenus activés : projets avec alerte sur projets analysés, puis — pour les échéances — deadlines déjà dépassées, dépassements prévus et échéances à risque (trois catégories exclusives), et une tuile par autre contenu. Pour les cartes en retard, une ligne ajoute le retard moyen et maximal et les trois personnes qui en portent le plus.

Viennent ensuite une section Ressources (surcharge, feuilles de temps) puis une section par projet concerné, avec son équipe (admins et chefs de projet) et un tableau par contenu. Chaque objet cité est un lien : une tâche ou une carte s'ouvre dans le planning ou le tableau de cartes, une action, un risque, une décision, un changement ou une météo s'ouvre dans son registre avec son panneau de détail, un dépassement budgétaire mène au budget du projet, un nom de projet à son planning. Dans un rapport de portefeuille de ressources, le nom d'une personne mène à la charge du portefeuille. Le lien fonctionne même déconnecté : FoxPlan demande de se connecter puis ouvre l'objet.

Chaque destinataire reçoit le rapport dans sa langue, avec son format de date et son séparateur décimal.

Un contenu en échec n'empêche pas l'envoi

Si un contenu ne peut pas être calculé (par exemple un budget mal configuré), l'e-mail part quand même avec les autres contenus, et le signale.

Envoyer maintenant, mettre en pause​

Dans la liste des rapports, les actions permettent d'envoyer maintenant (sans décaler le prochain envoi planifié), de mettre en pause / réactiver, de modifier et de supprimer. Les colonnes Prochain envoi et Dernier envoi indiquent l'état : Envoyé, Rien à signaler ou Erreur ; le survol du dernier envoi affiche la durée de génération.

Qui peut faire quoi ?​

ProjetPortefeuille
Voir les rapportsTout membre qui ouvre Définition & membresTout membre du portefeuille
Créer, modifier, envoyer, supprimerAdmin ProjetPropriétaire du portefeuille (ou administrateur de l'entreprise)

Le rapport s'exécute avec les droits de la dernière personne qui l'a enregistré : chaque contenu ne porte que sur les projets où elle peut lire le registre concerné (planning, actions, risques, budget…). Si elle quitte le projet ou le portefeuille, ou si son compte est désactivé, l'envoi s'arrête et le rapport passe en Erreur : il suffit qu'un autre administrateur l'enregistre à nouveau pour le relancer.

Voir aussi​
